8月21日,北京国综绿能综合能源服务有限公司(简称:国综绿能)发布2026年下半年度磷酸铁锂电化学储能系统设备集中采购供应商入围项目招标公告,项目资金来源为自筹资金20亿元,预估采购数量约4GWh(0.25C:3GWh,0.5C:1GWh),招标人为北京国综绿能综合能源服务有限公司。
本次招标涉及储能系统所需设备的供货及指导安装,包括磷酸铁锂电池和配套设施、电池管理系统(以下简称BMS)、储能双向变流器(以下简称PCS)、能量管理系统(以下简称EMS)、交直流汇流设备、35kV变压器、预制舱/集装箱/电气室内的配套设施(含自用变压器、UPS不间断电源、冷却系统、环境监测、配电、消防、安防、照明、材料等,同时考虑防火阻燃要求),内部设备电缆及通信线缆等,不包含电池预制舱与PCS之间的连接线缆。

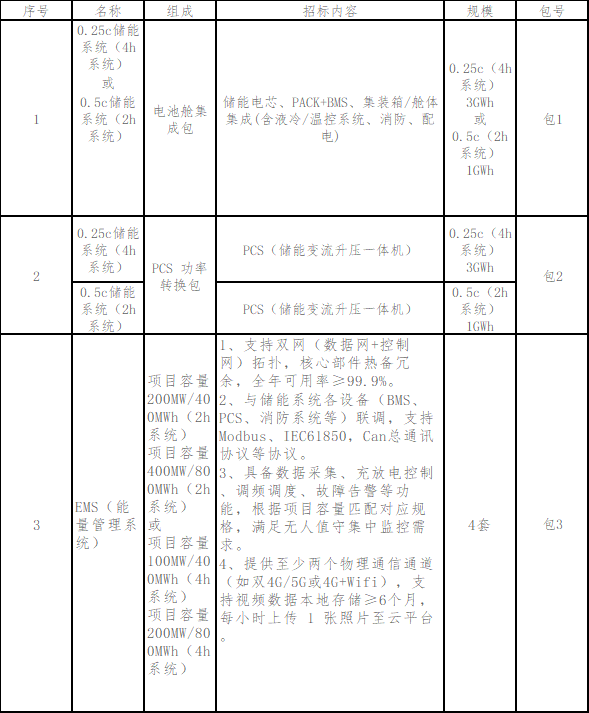

本项目划分为3个包,各包入围供应商数量:5-10家。因系统强耦合,招标人储能系统集成项目需要跨包统一集成联调。招标人可自主选择或推荐集成方案及集成服务商。
投标人业绩要求:2025年1月1日至投标截止日止(以合同签订时间为准),投标人累计供货业绩不低于2GWh(投标人根据参投标段提供对应产品的同类业绩)。
资料显示,国综绿能是央企混改背景下的综合能源投资运营平台,主营业务覆盖新能源投资开发、综合能源服务、储能服务、电网辅助服务、绿电绿碳服务及数字能源管理等多个方向,形成了较为完整的业务布局。
此外,7月25日,国综绿能天祝松山滩200MW/800MWh电网侧独立储能电站项目(一期)开工仪式在甘肃省武威市天祝县松山镇举行。
资料显示,国综绿能天祝松山滩200MW/800MWh电网侧独立储能电站项目是武威市优化新型电力系统、提升新能源消纳、保障区域电网稳定的重点绿色项目,项目总规划规模200MW/800MWh,一期建设规模100MW/400MWh,选址于天祝县松山镇。
