本次采购涵盖大唐集团所属新能源风电、光伏项目所配置的储能系统及共享储能系统,预估采购总容量3GWh,有效期至2023年12月31日。

3GWh!电芯容量≥280Ah!又一央企开启2023年储能系统集采

近日,大唐集团发布2023年度磷酸铁锂电池储能系统框架采购招标公告,招标人为大唐集团全资孙公司中国水利电力物资上海有限公司。

据了解,本次采购涵盖大唐集团所属新能源风电、光伏项目所配置的储能系统及共享储能系统,预估采购总容量3GWh,有效期至2023年12月31日。框架采购合同到期后,若采购容量未达到招标容量,中国水利电力物资上海有限公司可根据实际情况决定是否延长本次框架采购有限期,延长期限不得超过六个月。

本次采购包含0.5C(2小时充放电时长)及0.25C(4小时充放电时长)储能系统,同时按照大唐集团2023年新能源项目开工、投产计划,综合各省/区域配储时长要求,设定比例为0.5C:0.25C储能系统=8:2,采购容量0.5C储能系统2.4GWh,0.25C储能系统0.6GWh。

公告提出,要求磷酸铁锂电池储能系统(电池单体的标称容量≥280Ah,储能系统(含电池)整体质保5年),包括储能电池、PCS、EMS、BMS、专用工具、备品备件、技术服务等。

在投标人资格方面,要求投标人具备电池单体、PCS(储能变流器)、EMS(能量管理系统)产品之一的自主研发及生产能力;所投集成系统的核心设备(电池单体、BMS、EMS、PCS)应具有CGC或CQC或TUV或VDE或国家认定的同等资质的第三方认证机构出具的带CNAS、CMA的型式试验报告或检测报告等证书。同时,至投标截止日(以合同签订时间为准),投标人应具有至少一个单体项目容量100MWh及以上的磷酸铁锂电化学储能系统集成设备的投产运行业绩。

此外,至投标截止日(以合同签订时间为准),投标人应累计合同业绩不低于1GWh,单体项目容量不低于10MWh的磷酸铁锂电化学储能系统集成设备的供货业绩。

储能系统交货时间为采购合同签订后3个月内,具体以项目单位需求为准。交货地点为各储能项目现场(车板交货)。

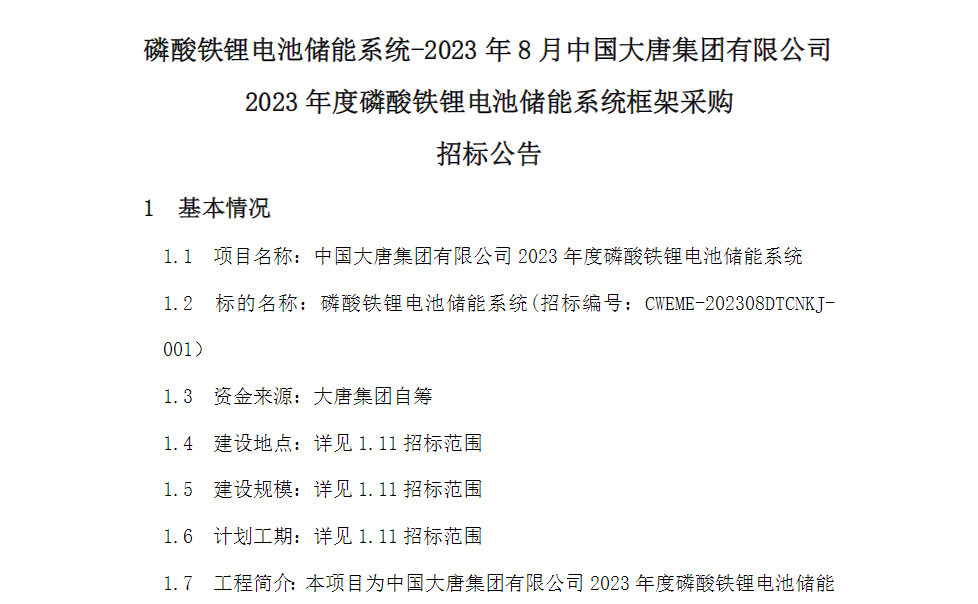

原文附件:2023年8月中国大唐集团有限公司2023年度磷酸铁锂电池储能系统框架采购

[责任编辑:张倩]

免责声明:本文仅代表作者个人观点,与电池网无关。其原创性以及文中陈述文字和内容未经本网证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性,本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

凡本网注明 “来源:XXX(非电池网)”的作品,凡属媒体采访本网或本网协调的专家、企业家等资源的稿件,转载目的在于传递行业更多的信息或观点,并不代表本网赞同其观点和对其真实性负责。

如因作品内容、版权和其它问题需要同本网联系的,请在一周内进行,以便我们及时处理、删除。电话:400-6197-660-2 邮箱:119@itdcw.com

电池网微信
储能电池
储能系统
大唐集团
